8月多奇王子功能性蛋白生产基地项目
来自:枣庄高新医养健康有限公司
时间:2025-08-29
1、总体推进情况
建设推进情况:项目办公楼研发楼地库、A、B座主体施工完成。厂房基础开挖。
手续办理情况:目前项目立项、土地不动产权证、规划许可证、施工许可证办理完成,环评报告提报审核,安评报告编制。

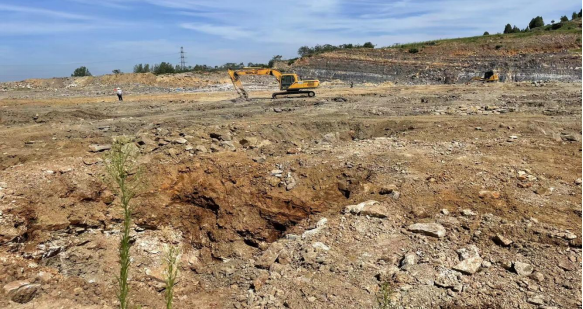

2、本周进展情况:研发办公楼屋面防水施工完成50%,同步两座楼之间进行耐根穿刺施工,铝材窗框部分进场。厂房中间部位独立基础开挖完成,东侧独立基础基本开挖完成,目前进行清槽处理,准备验槽,同步基础钢筋正在进行加工。
3、目前推进存在的困难及需求:无。
