高新投资集团12月重点项目推进情况
(一)利河伯高端洁雅材料生产项目

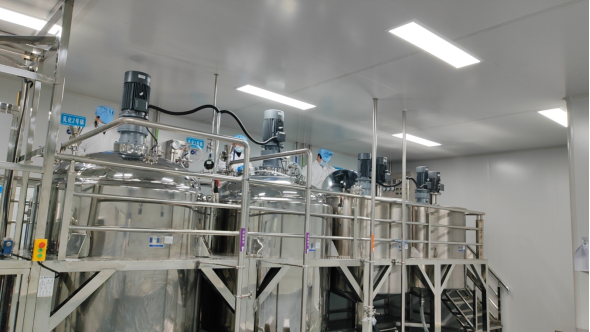

建设推进情况:前期装修工作已完成,累计完成固定资产投资482.2万元,目前已完成袋包洗衣液生产线、全自动四头跟踪生产线、十头罐装生产线等共计16条生产线建设,已进行7种品类生产。
(二)欣兴路工程项目
1.总体推进情况
建设推进情况:光明路至深圳路通车,光明路至宁波路通车,宁波路至大连路通车,深圳路至世纪大道正在施工。
2.本周进展情况:
1、欣兴路(光明路—深圳路段)
(1) 铺装工程:沥青面层铺装完成100%;
(2) 管线工程:雨污水、中水、路灯基础、电力管线完成100%;
(3) 交通工程:红绿灯、标识牌安装完成100%

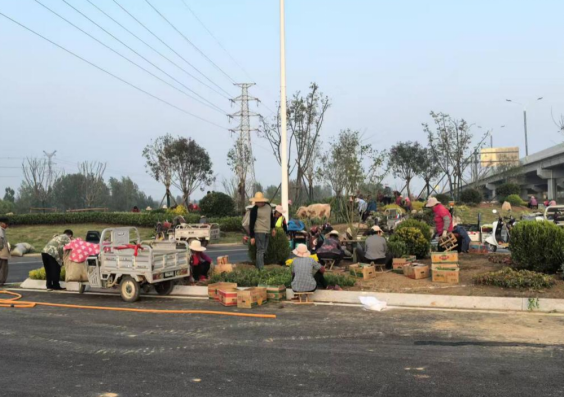

(4) 绿化工程:种植土完成100%,绿化苗木完成100%。
2、欣兴路(光明路—宁波路段)
(1) 路基工程:沥青完成100%
(2) 管线工程:雨污水、电力管线完成100%
(3) 交通工程:道路划线完成100%
(4) 绿化工程:绿化土施工完成100%,绿化苗木完成100%
3、欣兴路(大连路—宁波路段)
(1) 铺装工程:沥青面层铺装完成100%;
(2) 管线工程:雨污水、电力管线完成100%
(3) 绿化工程:绿化苗木完成20%。
4、欣兴路(深圳路—世纪大道段)
(1) 铺装工程:沥青面层铺装完成100%。
(2) 管线工程:雨污水、中水、路灯基础、电力管线完成100%。
(3) 交通工程:红绿灯、标识牌安装完成100%。
(4) 绿化工程:绿化种植完成100%。
手续办理情况:目前欣兴路已经取得用地预审与选址意见书,现在正完善资料准备项目核准批复。
3.下周施工计划:
1、欣兴路(大连路—宁波路段)
(1) 绿化工程:绿化土施工完成100%。
2、欣兴路(深圳路—世纪大道段)
(1) 围挡安装完成100%。
欣兴路已竣工通车。
