高新投资集团11月重点项目推进情况

来自:高新投资集团 时间:2024-11-25

(一)兴路工程项目

1.总体推进情况

建设推进情况:光明路至深圳路通车,光明路至宁波路通车,宁波路至大连路通车,深圳路至世纪大道正在施工

2.本周进展情况:

1、欣兴路(光明路—深圳路段)

(1) 铺装工程:沥青面层铺装完成100%

(2) 管线工程:雨污水、中水、路灯基础、电力管线完成100%

(3) 交通工程:红绿灯、标识牌安装完成100%

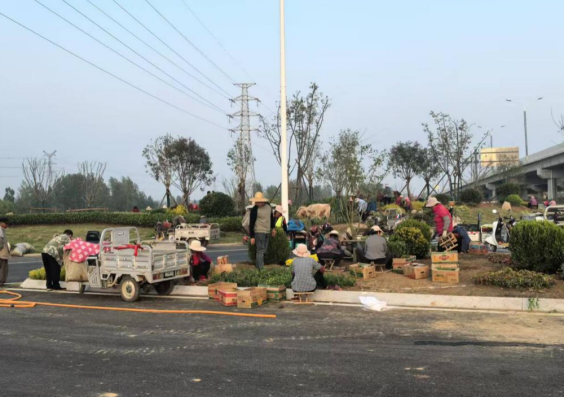

(4) 绿化工程:种植土完成100%,绿化苗木完成100%

2欣兴路(光明路—宁波路段)

(1) 路基工程:沥青完成100%

(2) 管线工程:雨污水、电力管线完成100%

(3) 交通工程:道路划线完成100%

(4) 绿化工程:绿化土施工完成100%绿化苗木完成100%

3欣兴路(大连—宁波路段)

(1) 铺装工程:沥青面层铺装完成100%

(2) 管线工程:雨污水、电力管线完成100%

(3)绿化工程:绿化苗木完成20%

4、欣兴路(深圳路世纪大道段

(1) 铺装工程:沥青面层铺装完成100%

(2) 管线工程:雨污水、中水、路灯基础、电力管线完成100%

(3) 交通工程:红绿灯、标识牌安装完成100%

(4)绿化工程:绿化种植完成100%

3.下周施工计划:

1欣兴路(大连—宁波路段)

(1) 绿化工程:绿化土施工完成100%

2欣兴路(深圳路世纪大道段)

(1) 围挡安装完成100%

(二)产城融合示范区管网项目

1总体推进情况

建设推进情况:深圳路正在进行路灯及绿化施工深圳东路进行路基开挖及换填施工复兴路进行耕地恢复及撒种和浇水施工;恒兴路光明大道-深圳路已全部施工完成

2、本周进展情况:

1.深圳路(欣兴路-恒兴路

  1)路基工程:主路换填完成100%。

  2)路面及绿化工程:沥青及路沿石完成100%,道路划线完成100%,绿化回填土完成100%,路灯安装及穿线完成100%,绿化施工完成100%。

2.深圳(恒兴路-复兴路

1)路基工程路基开挖及换填完成100%,管沟开挖完成90%,南侧雨污水管安装完成60%,电力管安装完成100%,电力管包封完成80%

3.恒兴路(光明大道-厦门路

光明大道-深圳路已全部施工完成,深圳路与恒兴路路口综合管线施工完成,水稳完成100%,路沿石完成100%,南水北调管道包封完成,沥青施工完成,隔离带绿化回填完成,高射灯安装完成
