高新投资集团重点项目推进情况
来自:高投集团
时间:2024-01-31
欣兴路道路工程建设项目
1. 总体推进情况

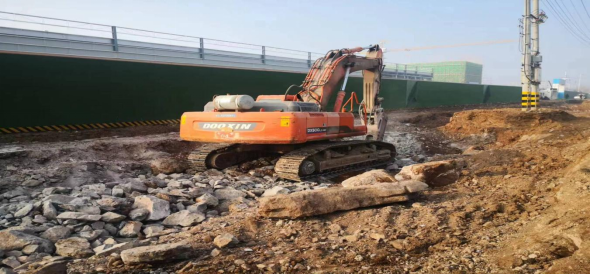

建设推进情况:欣兴路(光明路—深圳路段)找平层铺装20%;污水管线开挖。
手续办理情况:欣兴路已经取得用地预审与选址意见书,现在正完善资料准备项目核准批复。
2. 本周进展情况:
找平层铺装20%;污水管线开挖。
吉利集团极电电动电池总成项目
1. 总体推进情况:

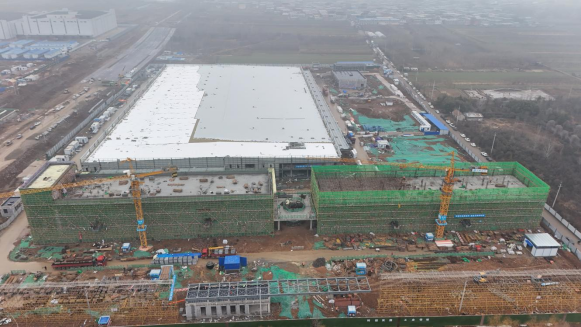

联合厂房屋面岩棉铺装、轻钢龙骨施工、装修施工,宿舍楼主体施工,研发楼砌筑施工。
2. 周进展情况:(1)倒班宿舍楼:1-11/A-D轴5层支撑体系搭设30%;(2)研发楼:2层砌筑完成10%;(3)联合厂房:屋面岩棉铺装50%,TOP防水施工50%,轻钢龙骨安装完成90%,二次结构砌筑100%,夹层抹灰施工100%,厂房地面浇筑100%;(4)门卫一、二、三屋面防水施工完成;门卫二、三屋面砌筑完成100%;门卫二构造柱浇筑完成100%;连廊一、二走廊顶板混凝土浇筑完成;连廊一旋转楼梯安装完成100%;连廊二钢结构柱安装100% ;危废库和固废库钢结构檩条安装100%,圈梁浇筑100%,地面混凝土浇筑完成;联合站房内墙砌筑90%,地面混凝土浇筑完成。
