高新投资集团重点项目推进情况
来自:
时间:2023-11-28
一、振兴路道路工程总承包(EPC+F)项目

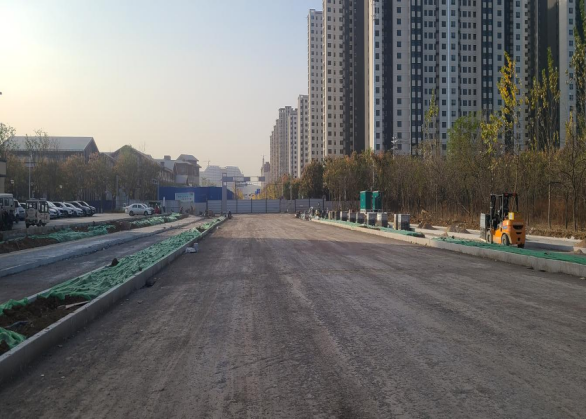

建设推进情况:振兴路(光明大道---深圳路段)路基二遍水稳已完成;东侧、西侧非机动车道和人行道一遍沥青完成,路缘石材料进场100%;雨水口安装完成100%。东侧雨水管线、电力管线、通信管线和给水管线已完成;西侧雨水管线、污水管线、给水管线已完成。东侧绿化树木种植完成60%。路灯安装完成。
二、路网北延项目(复元一、二、四、五、六路)

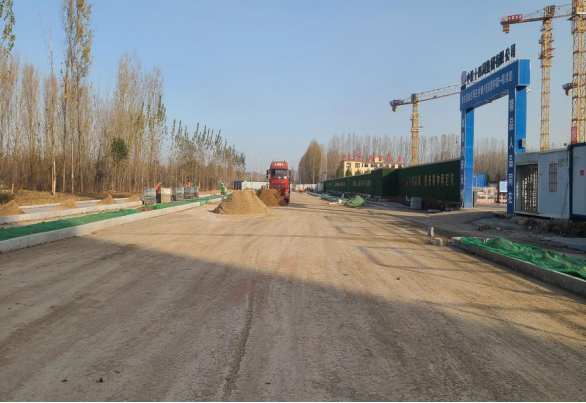

建设推进情况:复元一路:行道树树种待定;其他工程已完成,已通车。复元二路:(1)水稳摊铺完成,正在施工横向排水管;(2)东侧人行道面包砖铺设完成,待西侧完成后摊铺沥青;(3)弱电管穿线完成,准备安装路灯;(4)绿化土回填完成;(5)信号灯、电子监控、交通标志牌基础完成,灯杆正在加工中。复元四路:(1)两侧雨水管道累计完成512米,完成率71%;(2)西污水管道累计完成174米,完成率49%;(3)雨、污水检查井累计完成19座,完成率58%;(4)机动车道路基换填累计完成200米,完成率54%;非机动车道路基换填累计完成345米,完成率47%;人行道路基换填累计完成345米,完成率47% 。复元五路、六路正在与街道对接征地工作。
手续办理情况:复元一、二、四、五路立项已完成。
