高新投资集团重点项目推进情况
来自:高新投资集团
时间:2023-09-25
(一)盛茂稀土永磁电机项目
总体推进情况:

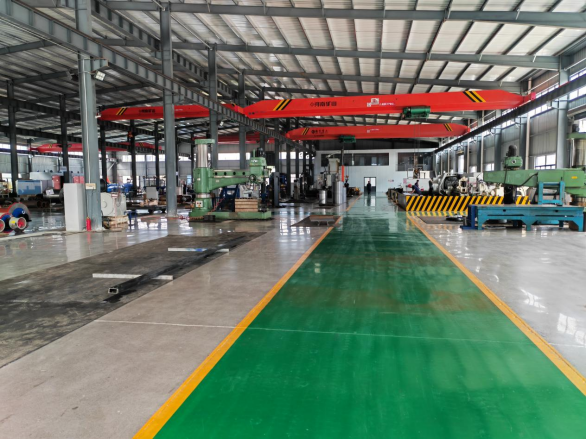

钢结构厂房主体建设已完成,清税已完成,营业执照变更已完成,设备全部入场并投入生产,改立项已完成,技改纳统已完成490万元。项目已签约、改立项已完成、一期技改纳统已通过。
(二)枣庄高新区锂电产业园项目
振兴路道路工程总承包(EPC+F)项目
总体推进情况:

振兴路(光明大道—深圳路段)路基二遍水稳完成100%,东侧、西侧非机动车道和人行道回填完成,压实完成100%,路缘石材料进场70%,路缘石安装完成40%,雨水口安装完成80%;东侧雨水管线完成100%,电力管线100%,通信管线100%,给水管线完成100%,西侧雨水管线、污水管线、给水管线完成100%;东侧绿化土回填完成,绿化土整形完成80%;路灯基础完成100%,路灯管道安装完成100%,过路管完成100%。
